装备制造行业的数字化,常被简化成一道选择题:买哪一家的 ERP、上哪几个模块。四川捷胜达在服务四川省区及西南地区装备制造企业的过程中观察到,真正决定成败的往往是更前面的一个问题——企业到底属于哪一种业务模式,以及设计、计划、采购、制造、服务这几段的数据能不能接得上。
这个问题不解决,系统上得越多,需要人工对齐的地方反而越多。装备制造与标准批量制造最大的差别在于:产品结构、工艺路线、计划方式都随订单变化,「一套配置打天下」的做法很难成立。本文按「业务模式—痛点—设计制造一体化—接单模式—多层级计划—制造执行—质量—服务—运营管控—问答」的顺序展开,供装备制造及上下游企业做数字化规划时对照参考。

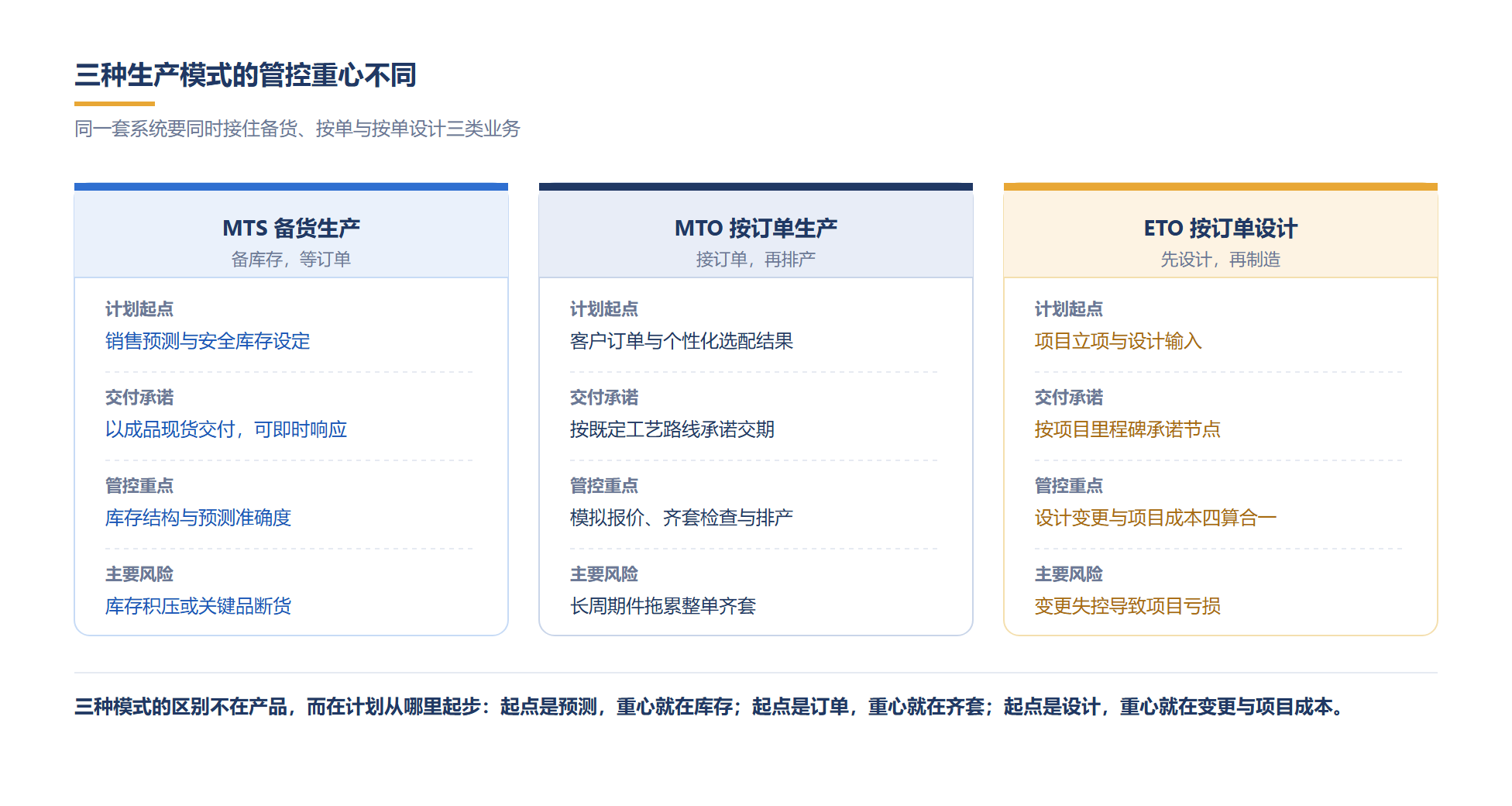

一、先分清业务模式:MTO / ETO / MTS / ATO / C2M
装备制造企业做数字化规划,第一步不是选系统,而是先把自己的业务模式说清楚。业务模式决定了「设计、采购、生产」这三件事相对客户订单发生的先后顺序,而这个顺序又决定了主数据怎么建、BOM 怎么分层、计划怎么排、成本怎么核。
1.1 五种模式的判定依据
判定业务模式有一个简单的提问法:客户下订单之前,企业已经完成了哪几步?
| 业务模式 | 中文常见叫法 | 设计相对订单 | 采购相对订单 | 生产相对订单 | 判定要点 |
|---|---|---|---|---|---|
| MTS | 按库存生产 | 订单前已定型 | 订单前已备料 | 订单前已排产 | 标准化程度高,靠预测驱动 |
| ATO | 按订单装配 | 订单前已定型 | 订单前已备料 | 订单到达后装配 | 零部件通用,成品配置由订单决定 |
| MTO | 按订单生产 | 订单前已定型 | 订单到达后采购 | 订单到达后排产 | 图纸定型,规格随单变化 |
| ETO | 按订单设计 | 订单到达后才设计 | 随设计同步推进 | 随设计、采购同步推进 | 一单一设计,图纸难以复用 |
| C2M | 客对厂定制 | 订单前已有平台化设计 | 订单到达后采购 | 订单到达后排产 | 终端需求直接触发定制 |
这五种模式不是互斥选项,而是同一家企业内部可能同时存在的五种场景:标准机型按 MTS 备库存,选配机型走 ATO,特种规格走 MTO,整线方案走 ETO,售后备件又回到 MTS。同一订单内部也可能并存——主机按 ETO 组织,配套件按 MTO 组织,标准附件按 MTS 供货。
1.2 为什么必须先判模式再谈系统选型
上面这张表看起来只是分类,实际它决定了四件事:
- BOM 的层级数量。MTS 通常一套制造 BOM 即可;ETO 需要研发 BOM、工艺 BOM、制造 BOM、安装 BOM 分层,否则设计与生产的语言对不上。
- 计划的驱动方式。MTS 靠预测推动,MTO 与 ETO 靠订单拉动,两者在系统里的计划参数配置完全不同。
- 物料齐套的判定时点。备货型可以按库存水位判断,项目型必须按订单、按工单、按工序逐层判断。
- 成本核算的对象。MTS 按产品核算,ETO 必须按项目核算,两者的成本归集路径不一样。
跳过这一步会出现两种相反的状况:按 MTS 的方式配置系统却要求它支撑 ETO 项目,最终所有个性化需求都变成二次开发;或者按 ETO 的重型配置去管标准件业务,每一张普通工单都要走一遍项目管理流程,一线很快失去耐心。
这一条的核心问题是:业务模式判定不是分类练习,而是配置系统的前提条件。
1.3 CKD / SKD 出货与分期收款带来的额外复杂度
装备产品体积大、运输半径长,出口或异地交付时经常采用 CKD(全散件出货)与 SKD(半散件出货)两种方式,在系统里带来两个额外要求:
- BOM 需要按出货形态重新组织。整机 BOM 要能按 CKD 与 SKD 规则拆成分箱清单,箱单、包装物、报关信息要能与主机 BOM 建立对应关系。
- 成套性判定逻辑要区分场景。生产齐套按工单齐套,发运齐套按箱单齐套,两套逻辑混用就会出现「生产说齐套了、发运说缺件」的争议。
分期收款是另一个维度的复杂度。装备类产品金额大、交付周期长,合同往往按预付款、发货款、验收款、质保金分阶段收款,因此收款节点必须与交付节点绑定。发货、验收、开票、回款四件事要能在同一份合同下串起来看,否则应收账龄分析与收入确认只能事后手工整理,哪份合同到了哪个节点、哪笔款项已经逾期也只能靠财务人员的个人台账。

本章小结:这一条的核心问题是:企业要先说清「设计、采购、生产」三者相对订单的先后顺序,才能判断系统该按哪种逻辑配置。
二、六类典型痛点
在四川捷胜达参与过的项目里,行业里反复出现的问题通常可以归为六类。这六类痛点并非并列关系,而是沿着「前端接单—计划排产—供应链—生产执行—质量—服务」的链条依次展开,前一段的问题往往会在后一段以另一种形式表现出来。
| 序号 | 痛点归类 | 具体表征 | 主要影响环节 |
|---|---|---|---|
| 1 | 产品结构与变更 | 产品结构复杂、零部件多、工艺复杂;边设计、边采购、边生产;设计变更频繁 | 设计、工艺、计划 |
| 2 | 接单与结算 | 销售预测;ETO、MTO、ATO、C2M 多模式并存;产品个性化选配;CKD、SKD 出货;分期收款管控难 | 销售、发运、财务 |
| 3 | 计划与齐套 | 典型的项目管理;供应链计划;预测与订单冲销;月/周/日计划;物料齐套要求高;计划变更处理 | 计划、采购、车间 |
| 4 | 采购与供应商 | 新产品多,询、报、比、核价业务多;外购物料紧密配合主机厂生产计划;供应商质量管理管控(SQM) | 采购、质量 |
| 5 | 制造执行 | 典型的劳动密集型生产;项目制造;组件物料多、物料齐套是关键;精益生产模式;ECN 处理;设备 OEE | 车间、设备、工艺 |
| 6 | 服务与运维 | 设备序列号档案;现场安装服务;备品备件管理;维修管理;计划性维护;远程运维 | 服务、备件、财务 |
2.1 产品结构复杂、设计变更频繁
装备产品的零部件数量往往在几千到几万之间,工艺路线横跨机加、焊接、装配、调试多个环节。更麻烦的是业务发生方式:设计还没完全结束,采购已经在比价,生产已经在备料,也就是行业里常说的「三边模式」。
三边模式的口径说明:指「边设计、边采购、边生产」并行推进的作业方式。它不是管理失误,而是交付周期压力下的必然选择——如果等图纸全部冻结再采购,长周期件的到货时间通常无法接受。三边模式对系统的要求不是「消除并行」,而是让并行过程可控:设计变更要能及时传导到采购与生产,采购与生产要能把约束条件反馈给设计。
这一条的核心矛盾是:设计端的信息一旦变化,采购与生产端必须同步变化,而这三端往往不在同一个数据源上。
2.2 多种业务模式并存,选配与结算复杂
同一家企业同时运行五种模式,意味着同一套主数据要支撑五种计划与核算逻辑,再加上个性化选配、CKD/SKD 出货、分期收款,前端接单环节的复杂度会显著上升。
选配环节最容易出问题的地方是选配规则的完整性。产品特征值之间的关联关系与限制关系如果没有在系统里定义清楚,销售端凭经验组合出的方案,到生产端可能根本无法制造或无法采购。报价阶段的错误只影响一张订单,投产之后的错误影响的是物料、产能与交期。
2.3 计划多层级,物料齐套要求高
装备制造的物料齐套问题比一般制造更突出,原因是三个「多」:零部件多、长周期件多、单件小批定制的物料多。
齐套的口径说明:齐套不是简单的「库存够不够」,而是「按某一层级的计划时间点,该层级所需的全部物料是否都能到位」。同一个订单在不同层级上看齐套,结论可能完全不同:按主计划看齐套率很高,按工序作业计划看却存在缺口,因为缺的可能是某个长周期件,也可能是某道工序的专用工装。因此谈齐套率之前,必须先说清是「哪一级的齐套」。
客户改单、设计变更、供应商延期都可能触发计划调整,每一次调整都要重新计算物料需求、重新判断齐套、重新安排产能。这些动作靠人工完成时,计划员的时间会大量消耗在重复计算上。
2.4 采购与供应商协同压力大
装备制造的外购件占比通常较高,且外购物料需要紧密配合主机厂的生产计划。新产品多、询报价业务多,意味着采购团队要处理大量非标件的比价与核价工作。
供应商质量管理(SQM)是另一个重点。外购件质量直接影响整机可靠性,因此供应商的准入、绩效与质量问题处理需要形成可追溯的记录,而不是停留在采购员个人的经验里。SQM 的价值不在于给供应商打分,而在于让「哪一类问题由哪一类供应商引起」这件事有数据可查。
2.5 制造执行与用料管控粗放
装备制造普遍属于劳动密集型生产,同时又有项目制造的特征:组件物料多、装配环节长、工序间在制品多。精益生产模式下的浪费识别、ECN 变更的现场执行、设备 OEE 的统计,都需要真实数据支撑。
OEE 的口径说明:OEE(设备综合效率)由时间开动率、性能开动率、合格品率三个因子相乘得到,衡量设备在计划生产时间内的有效产出水平,价值在于把「设备为什么没产出」拆解成可归因的三类原因。需要提醒的是,OEE 只有在设备台账、停机原因、产量与质量数据能够自动采集时才具备参考价值;靠人工事后估算的 OEE,很容易变成一项为了填报而填报的指标。
2.6 售后服务与运维管理缺失
装备产品的销售往往不是终点,而是服务周期的起点。设备序列号档案、现场安装服务、备品备件管理、维修管理、计划性维护、远程运维,这一整套能力如果不在系统里沉淀,服务就只能被动响应。
这一条的核心问题是:服务数据没有沉淀成资产。 同一型号设备的故障规律、易损件更换周期、典型故障处理方案如果不能积累,每一次服务都要从零开始;而当设备本身通过智能化改造具备了数据回传能力时,没有承接流程的服务体系同样无法把这些数据用起来。
2.7 六类痛点小结
六类痛点压缩成一句话:在多样化业务模式与复杂产品结构下,企业需要让「订单—设计—计划—采购—制造—质量—服务」这条主线的数据连续流动。 后续章节讨论的方案能力,都围绕这一目标展开。
三、设计制造一体化

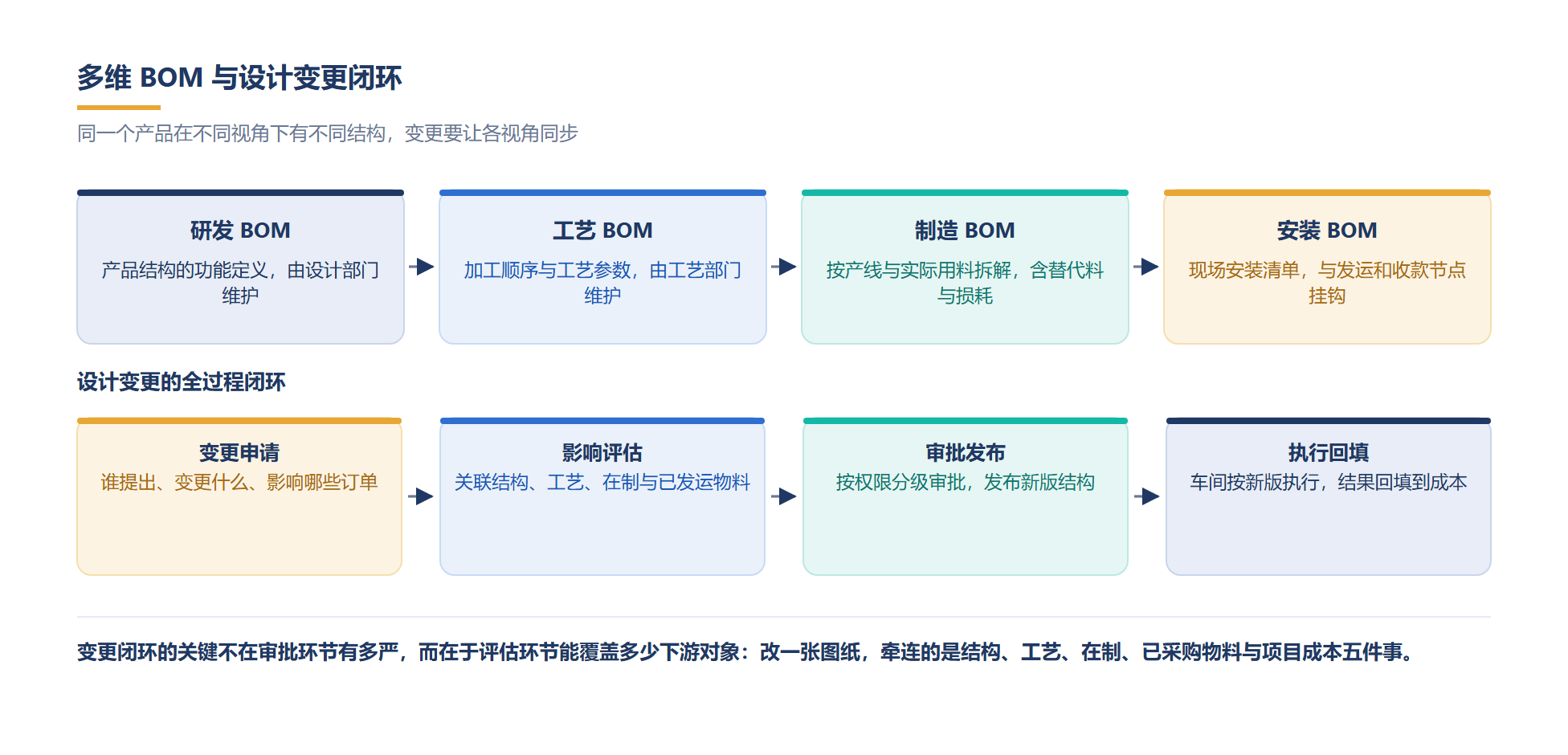

装备制造企业的设计环节与制造环节之间,最常见的断点是「语言不通」:设计用研发 BOM 说话,工艺用工艺 BOM 说话,车间要制造 BOM,发运要安装 BOM。如果只有一套 BOM,任何一方使用前都要先做一遍人工翻译,而翻译一旦出错,后果会沿链条向下放大。
设计制造一体化的推进方式,是把研发设计过程做数字化与可视化,基于数据驱动、内外互联、业务互通,让研发与变更信息同生产、供应链、财务等环节保持同步。
3.1 多维 BOM:一套产品,多种视图
多维 BOM 的概念是:同一个产品按用途建多套 BOM 视图,彼此之间有明确的转换关系。
| BOM 类型 | 主要用途 | 主要使用者 | 关注粒度 |
|---|---|---|---|
| 研发 BOM | 产品结构与功能定义 | 研发、设计 | 功能模块、选配特征 |
| 工艺 BOM | 工艺路线与工序定义 | 工艺、制造工程 | 工序、工艺参数、工装 |
| 制造 BOM | 生产备料与工单用料 | 计划、车间、采购 | 实际用料、替代料、损耗 |
| 安装 BOM | 发运组织与现场安装 | 发运、服务 | 装箱单元、安装件 |
四类 BOM 的价值不在「多」,而在转换关系明确:研发 BOM 的哪些节点对应工艺 BOM 的哪些工序,工艺 BOM 的哪些工序消耗制造 BOM 的哪些物料,制造 BOM 的哪些部分进入安装 BOM 的哪个箱单。转换关系一旦定义清楚,后续的设计变更、齐套判断、发运组织才有一致的依据。
多维 BOM 并不意味着四套 BOM 各自维护。较为务实的做法是以一套为基础视图,其余视图通过规则与映射生成,只对差异部分人工维护。这也是判断方案是否合理的一条标准:如果维护工作量随视图数量成倍增长,说明方案设计有问题,而不是工作本身必须如此。
3.2 ECN 变更全过程在线闭环
ECN(工程变更通知)是设计变更在系统里的载体。设计变更频繁时,变更管理的难点从来不在「记录变更」,而在「变更的影响范围能不能被完整识别并执行到位」。
| 环节 | 关键动作 | 缺失后果 |
|---|---|---|
| 发起 | 记录变更原因、责任人与紧急程度 | 变更原因不可追溯,同类问题反复出现 |
| 影响评估 | 关联物料、BOM、在制工单、已下采购订单、库存 | 变更执行不完整,现场仍按旧版作业 |
| 审批 | 按影响范围分级审定 | 小变更走大流程,审批效率低下 |
| 执行 | 在系统内同步更新相关单据 | 系统与现场两套版本并存 |
| 确认 | 核对变更是否真正落到工位与供应商 | 变更闭环无法验证 |
这套机制能不能落地,取决于一个细节:变更影响评估所需的数据是不是都在系统里。如果工单、采购订单、库存三者的数据分布在三处,影响评估只能靠发起人逐个询问,闭环也就无从谈起。通过数据共享驱动物料、BOM、ECN 等信息的流转,实现价值链相关业务环节的联动响应与处理,才能提高业务信息流转的速度与准确性。
这一条的核心问题是:变更的价值不在记录,而在执行到位。
3.3 E-WI:关键工序无纸化
E-WI(电子作业指导书)解决的是工艺规划到生产执行之间的「最后一米」问题。传统做法是工艺文件打印下发,发生变更时以旧换新,现场很容易混版:老师傅手里是旧版,新员工拿到的是新版,同一道工序两套做法。
电子化之后,作业指导书随工单下发到工位,实现无纸化管理;作业说明与要点发生变更时,信息能够及时传递,确保工艺规划到生产执行保持一致。对装备制造而言,E-WI 的价值集中在关键工序:装配扭矩、焊接参数、调试步骤、检验要点。这些工序一旦出错,返工成本远高于一般工序,而且往往要到整机调试阶段才被发现。

本章小结:设计制造一体化的实质,是让设计语言能被采购、计划、生产、发运直接使用。四川捷胜达在实施中发现,把 BOM 转换关系与变更影响评估做扎实的企业,后续的系统对接问题通常少很多。
四、MTO 模式:个性化选配与模拟报价
MTO 模式的特点是图纸定型、规格随单变化。产品的基本结构确定,但每一单的具体配置不同,因此前端环节由选配与报价两件事构成,它们的响应速度直接决定企业在同类竞争中的位置。
4.1 个性化选配
选配的系统化做法是:把产品拆成特征值(如功率、行程、材质、控制方式、防护等级),把特征值组合成选配规则,再由销售或客户按规则组合出配置方案,形成与客户需求匹配的个性化选配方案。
| 规则类型 | 含义 | 作用 |
|---|---|---|
| 关联关系 | 选择某一特征时,必须同时确定另一特征 | 保证配置方案的完整性 |
| 限制关系 | 选择某一特征后,不能再选另一特征 | 排除技术上不可行的组合 |
这两类规则必须由技术与销售共同确认后固化到系统中,而不是留给销售人员凭经验判断。规则固化之后,选配方案在生成时即可自动校验,从源头避免「能报出去、造不出来」的方案。这是选配系统化最直接的价值:把技术约束前置到销售环节,而不是等生产环节来否决。
4.2 模拟报价
传统报价要找技术、找采购、找成本会计分别估算,一轮下来往往需要数天,客户等待时间长,销售也无法在谈判桌上即时判断毛利空间。模拟报价的思路是:依据选配方案自动展开物料与工艺,结合成本数据快速评估产品成本,再结合销售毛利控制要求给出报价指导,减少客户等待,提升客户满意。
| 环节 | 传统做法 | 模拟报价做法 | 差异点 |
|---|---|---|---|
| 配置确认 | 人工核对图纸 | 按规则自动校验 | 减少配置错误 |
| 成本估算 | 多部门分别估算 | 按选配结果自动展开 | 缩短响应时间 |
| 毛利判断 | 事后核算 | 报价时前置判断 | 毛利可控 |
| 方案归档 | 分散留存 | 报价方案入库 | 可复用、可追溯 |
四个环节中最容易被忽略的是「方案归档」。报价方案如果只停留在个人电脑里,下一次遇到类似配置仍要从零估算;方案入库之后,历史报价就成了新报价的参照基线。
这一条的核心问题是:报价速度与报价质量通常互相冲突,模拟报价的意义在于把两者拉到同一侧。
五、ETO 模式:项目管理与项目核算
ETO 模式一单一设计,产品难以复用,因此管理的组织方式必然是项目制:以项目为主线管理企业的人、财、物等各要素,以及产、供、销、服等各环节,对项目资源、进度、成本、质量、风险进行有效管理,实现项目全过程管控。
5.1 项目关键里程碑管理
ETO 项目的管理主线是里程碑,完整链路为:WBS 分解 → 项目任务编制与下达 → 任务执行、反馈、关闭 → 项目交付、项目回款、项目验收。
| 阶段 | 主要动作 | 系统需记录的关键信息 |
|---|---|---|
| 立项与分解 | 项目立项、WBS 分解 | 项目编码、交付节点、责任人 |
| 任务编制与下达 | 任务分解到人、到时间 | 任务前置条件、计划工时 |
| 执行与反馈 | 任务执行、进度反馈 | 实际进度、实际工时、异常原因 |
| 交付与验收 | 交付、验收 | 交付清单、验收结论 |
| 回款与关闭 | 回款、项目关闭 | 收款节点、项目结算结果 |
里程碑管理的关键不在里程碑本身,而在前置条件:一个任务能否开工,取决于前一个任务是否完成、物料是否齐套、图纸是否冻结。把这些前置条件在系统里定义清楚,项目延误就能在早期被发现;如果只记录里程碑日期,延误只能在到期那天才暴露,此时可调整的空间已经很小。
5.2 三边模式下的项目计划协同
物料需求计划协同要处理的是:设计尚未冻结时如何按已知信息分期释放采购需求。较为常见的做法是按设计成熟度分批释放——已冻结的部分正常下达采购,未冻结的部分先下达长周期物料的备料需求,待设计冻结后再调整。这样既避免长周期件拖累交期,也不至于让未定型的物料大批量积压。
齐套配送协同要处理的是:项目现场所需的物料按什么节奏配送。ETO 项目常常是异地安装,物料提前到场会造成现场存放与保管问题,物料滞后则直接影响安装进度与人工成本,因此配送节奏应当与安装工序计划绑定,而不是简单地「一次性发全」。
5.3 业财融合:四算合一
四算合一的口径说明:指项目成本的概算、预算、估算、核算四个口径在同一项目上贯通管理。概算是投标或立项阶段的粗略测算,解决「值不值得接」;预算是项目启动后确定的目标成本,解决「打算花多少」;估算是在执行过程中根据实际进展对完工成本的重新推算,解决「现在看会花多少」;核算是项目结束后的实际归集,解决「实际花了多少」。四者口径一致、逐层收敛,才能形成事前预测、事中控制、事后分析的完整管控机制。
| 口径 | 时点 | 回答的问题 | 主要使用者 |
|---|---|---|---|
| 概算 | 投标、立项 | 值不值得接 | 经营层、销售 |
| 预算 | 项目启动 | 打算花多少 | 项目经理、财务 |
| 估算 | 执行过程 | 现在看会花多少 | 项目经理、经营层 |
| 核算 | 项目结束 | 实际花了多少 | 财务、经营分析 |
四算之间最容易脱节的位置是「估算」:概算与预算在项目初期就定了,核算在项目结束时才有结果,中间执行过程如果没有估算这一层,管理者只能等到项目收尾才知道真实成本,而装备制造项目的成本一旦超支,往往已经无法挽回。
这一条的核心问题是:项目成本管控的关键不是算得准,而是四个口径之间能够互相对照。

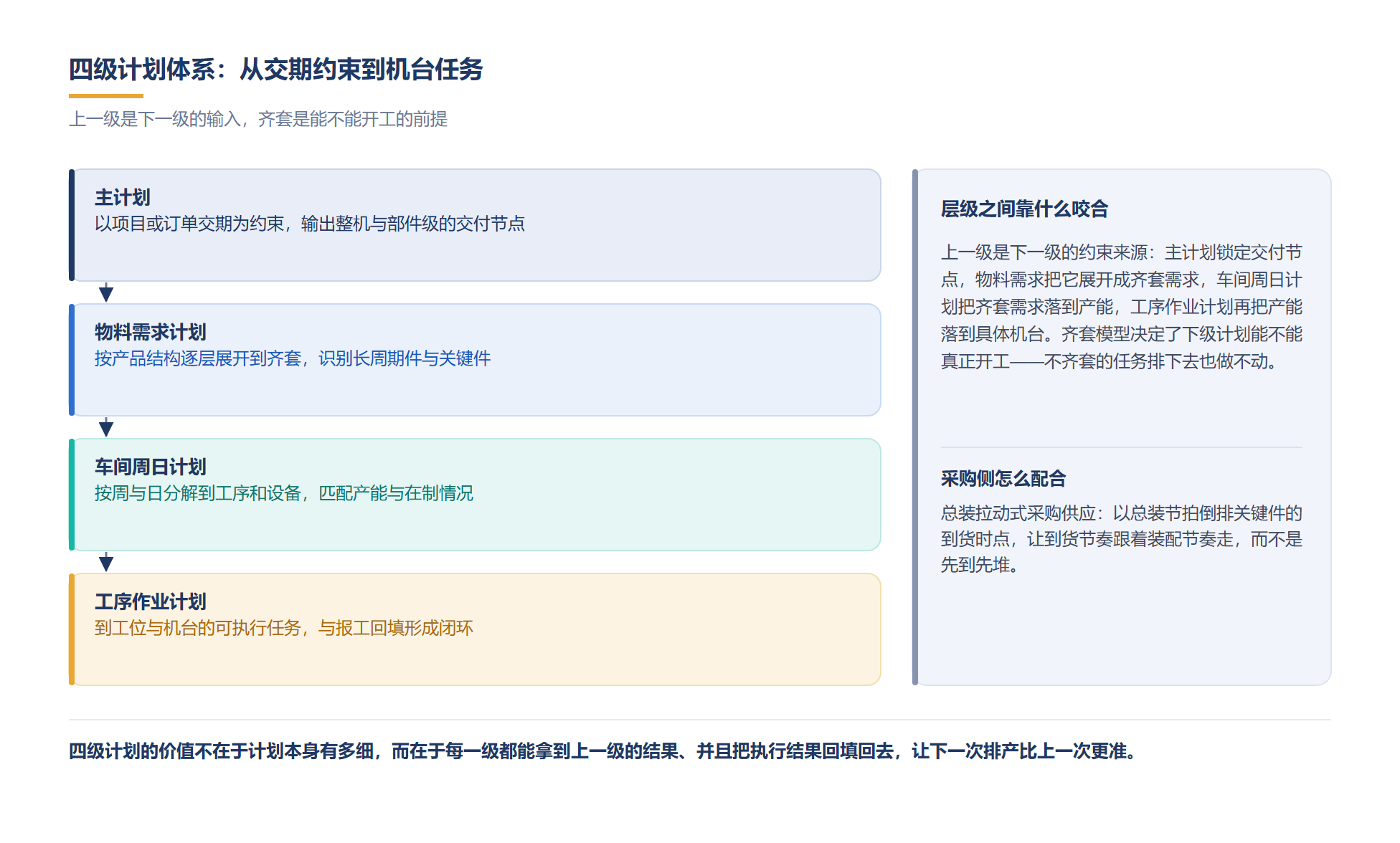

六、多层级计划体系
计划是装备制造数字化的中枢。四川捷胜达在项目复盘中注意到,计划体系建设的常见误区是「只建一层」——要么只有主计划、车间凭经验排产,要么直接排到工序、主计划与车间计划却对不上。
数字化计划管理体系的目标,是把计划流从销售计划、主生产计划、物料需求计划到车间与工序计划无缝衔接,并通过与全业务链的协同控制生产与库存节奏,加速物流周转效率。
6.1 四级计划的构成
装备制造的计划体系通常按四级组织,整体遵循「预测推动、订单拉动,推拉结合」的原则。
| 计划层级 | 编制对象 | 时间跨度 | 主要输入 | 主要输出 |
|---|---|---|---|---|
| 主计划 | 成品、项目 | 月度、季度 | 销售预测、订单、产能 | 成品与项目级产出安排 |
| 物料需求计划 | 物料 | 周、月 | 主计划、BOM、库存 | 采购与自制需求 |
| 车间周日计划 | 工单、工序 | 周、日 | 物料需求计划、产能 | 车间作业安排 |
| 工序作业计划 | 工序 | 日、班次 | 车间计划、工艺路线 | 到机台、到人的作业任务 |
四级计划之间存在严格的上下游关系:上一级的输出是下一级的输入,下一级的执行结果又反向影响上一级的可执行性。计划变更时需要沿这条链条向下重新计算,而不是只调整某一层。
推拉结合的口径说明:推动式计划依据预测提前备料与排产,适用于通用件与长周期件;拉动式计划依据订单触发投产与采购,适用于定制件与成品装配。现实中两种方式并存,分界点通常设在「通用件与定制件的分界」或「长周期件与短周期件的分界」。
预测与订单冲销的口径说明:当企业既做预测又接订单时,同一部分产能或物料需求会被预测和实际订单重复计算一次。冲销指的是在订单到达后,按既定规则从预测数量中扣减对应部分,避免需求被重复放大。冲销规则需要在系统里明确定义——按产品冲销、按物料冲销,还是按时间窗口冲销——否则计划量会随订单增加而虚高,采购端就会出现过量备料。
6.2 物料齐套模型
物料齐套模型的作用,是把齐套判断从「仓库看库存」升级为「按层级、按时点判断供应能力」。
| 判断层级 | 判断对象 | 判断时点 | 主要用途 |
|---|---|---|---|
| 订单级 | 整单物料 | 订单确认前后 | 交期承诺 |
| 计划级 | 主计划产出 | 计划编制时 | 计划可行性 |
| 工单级 | 生产工单用料 | 工单下达前 | 投产可行性 |
| 工序级 | 工序用料 | 工序开工前 | 开工顺序安排 |
通过对订单、生产计划、生产工单、工序计划的全方位物料需求拉动和齐套统筹规划,可以实现多层级物料齐套管理,保障物资供应,提高订单准交率。
需要提醒的是,齐套率这个指标必须先明确三项口径:按哪个层级计算、按哪个时点取数、短缺件如何折算。口径不清楚时,不同部门报出的齐套率往往互相矛盾,讨论很快会变成对数字的争论,而不是对问题的解决。
6.3 总装拉动式采购供应计划
装备制造的总装环节是物料需求的汇聚点,因此可以以总装计划为拉动源,向上游组织供应协同。
| 协同类型 | 协同内容 | 主要对象 |
|---|---|---|
| 备货协同 | 按预测与总装计划提前备货 | 长周期件供应商 |
| 计划协同 | 共享滚动计划,供应商同步排产 | 核心供应商 |
| 采购协同 | 订单、交期、送货节奏协同 | 全部外购件供应商 |
| 供应协同 | 送货批次与齐套要求匹配 | 关键件供应商 |
| 直送协同 | 部分物料由供应商直送工位 | 通用件、辅料供应商 |
这五类协同的推进顺序通常是「先备货、再计划、后直送」:备货协同只需要信息共享,计划协同要求供应商有承接滚动计划的能力,而直送协同对供应商的配送管理成熟度要求最高——一旦直送不准时,影响的是整条装配线。通过总装计划拉动与供应商的备货、计划、采购、供应、直送五类协同,才能实现供应链的精益与共赢。

本章小结:多层级计划体系的价值,在于把「交期承诺」建立在可计算的基础上。这一条的核心问题是:计划能否被信任,取决于每一级计划的输入是否都来自上一级的输出。
七、精细化制造执行与用料管控
计划排出来之后,能否按计划执行,取决于现场的准备是否充分、用料管控是否到位。本章覆盖从生产准备、准时投产、生产开工、生产投料、生产完工至成品入库的全过程,并对生产异常进行跨部门快速响应与联动指挥。
7.1 数字化产前准备
产前准备的对象是人、机、料、法、环、测六类生产要素。
| 要素 | 产前检查内容 | 数字化方式 |
|---|---|---|
| 人 | 岗位资质、排班、技能匹配 | 人员资质与工序绑定 |
| 机 | 设备状态、工装可用性、精度校验 | 设备台账与点检记录 |
| 料 | 物料齐套、批次、替代料 | 齐套清单与批次追溯 |
| 法 | 工艺文件、作业指导书版本 | E-WI 电子下发 |
| 环 | 温度、湿度、洁净度、安全条件 | 环境数据采集与阈值预警 |
| 测 | 量具校验状态、检测能力 | 量具台账与校准记录 |
六类要素中「法」与「测」最容易被忽略,而它们恰恰是质量问题的常见来源:工艺版本用错、量具超期未校准。这两类问题的共同点是不会立刻显现——工序照样完成,问题要到装配、调试甚至客户现场才暴露。通过数字化手段完成产前检查,确保生产执行按生产计划有序进行,本质上是把「事后追责」变成「事前拦住」。
7.2 齐套发料与分工序备料
按工序生产提前期和生产节拍提前备料,依物料配送规则、方式和工序生产需求进行精确配送,是精细化用料管控的核心。它要解决的是车间最常见的两种浪费:物料提前大量到场造成现场堆积与找料时间,以及物料到位滞后造成工位等待。
| 备料方式 | 触发依据 | 适用范围 | 主要控制点 |
|---|---|---|---|
| 齐套发料 | 工单齐套清单 | 整机装配 | 齐套率、欠料清单 |
| 分工序备料 | 工序计划与节拍 | 长工序、多工序装配 | 备料提前期、配送批量 |
| 定时配送 | 配送时刻表 | 通用件、标准件 | 配送频次、线边库存 |
| 直送工位 | 供应商送货计划 | 大件、专用件 | 到货时间窗 |
四种方式可以并存于同一车间,关键是要按物料属性明确哪一种物料走哪一条路径。如果同一种物料在不同工单下走不同路径,现场就失去了稳定的作业预期。
7.3 套料与板材利用率
对涉及下料工序的装备制造企业(如钣金、结构件),套料是直接影响材料成本的一环。结合套料系统,通过科学排版和余料管理规范,可以实现板材利用率最佳化。
套料管理有三个要素:排版方案的可复用性、余料的可追溯性、材质与规格的匹配性。其中余料管理最容易被低估——余料不登记,等于每一次都按整张板采购;余料登记了但不能被后续订单优先使用,等于只是账面上多了一批库存。
7.4 计划驱动智能制造
制造执行的最后一步,是基于计划、投产工单及计划调度驱动智能生产过程控制,提升计划与制造的协同能力。它的实质是让现场的开工、投料、完工、入库动作都由计划驱动,而不是由个人经验驱动。当计划与执行在同一套数据上运转时,管理动作就从「催促」变成了「对齐」。
对生产异常的处理,需要建立跨部门的快速响应与联动指挥机制。设备故障、物料短缺、质量问题这三类异常的处理路径不同、升级规则也不同,如果在系统里不做区分,所有异常都会以同一种方式涌向同一个层级,响应速度自然会下降。
八、产品全生命周期质量管控
装备产品的质量成本具有明显的滞后性:制造阶段省下的检验成本,往往在服务阶段以维修成本的形式加倍付出。因此质量管理需要覆盖从产品开发、产品实现到售后服务的全过程,实现质量信息全生命周期的高效响应与质量问题的闭环改善,最终达到质量管理的可视、可控、可决策与持续优化。
8.1 四道检验关口
| 检验关口 | 全称 | 检验对象 | 主要目标 |
|---|---|---|---|
| IQC | 来料检验 | 外购件、外协件 | 不合格物料不流入 |
| PQC | 过程检验 | 在制品、工序成果 | 不合格工序不流转 |
| FQC | 成品检验 | 完工产品 | 不合格产品不出厂 |
| OQC | 出货检验 | 待发运产品 | 发运状态符合要求 |
四道关口的标准化,不只是把检验记录搬到系统里,更关键的是三件事:检验标准与工序、物料的绑定关系,不合格品的处理路径,以及检验数据的统计分析模型。缺少这三件事,四道关口就只是四张表,只能事后查证,无法事前拦截。这四道关口形成的是一张质量数据网:同一个质量问题可以在来料批次、工序记录、成品记录、出货记录之间被串联起来,只有这四段数据能被关联,多层级、多维度的产品质量分析、识别与改进才有可能。
8.2 质量改善的可视化与知识库
质量问题的改善,行业里有两套成熟的标准模型。
| 模型 | 适用场景 | 结构特点 |
|---|---|---|
| 8D | 客户投诉、重大质量问题 | 按团队组建、问题描述、临时措施、根本原因、永久措施、效果验证、预防再发、团队表彰八步展开 |
| A3 | 内部改善课题 | 用一页纸呈现背景、现状、目标、原因、对策、计划、效果 |
两套模型的共同点是强调要因分析与措施验证,而不是问题描述。很多企业的质量改善记录之所以没有价值,原因就在于记录里只有「问题是什么」,没有「为什么发生」和「怎么验证解决」。系统化的价值,是把改善主题的发起、要因分析、改善措施、实施范围、改善时间、改善效果等全过程活动完整记录下来,实现可视化与知识库管理。
这一条的核心问题是:质量改善的成果如果不能沉淀为知识库,下一次同类问题仍会从零开始。 四川捷胜达的经验是,把质量改善记录与产品型号、生产工序、供应商三者建立关联的企业,同类问题复现的情况通常明显少于只做记录归档的企业——差别不在记录多少,而在记录能不能被检索到。
九、产品服务与运维
对装备制造企业而言,售后服务的定位正在从「成本中心」向「价值环节」转变。设备一旦交付,服务周期往往长达数年甚至十余年,这段时间里的备件收入、维保收入与服务口碑,本身就是一个可以经营的业务。
9.1 一站式服务模式
| 阶段 | 服务内容 | 主要目标 |
|---|---|---|
| 事前预防 | 预防性维修、预见性维修 | 减少非计划停机 |
| 事中控制 | 端到端一站式闭环管控 | 缩短故障处理时长 |
| 事后维修 | 维修执行、备件更换、服务结算 | 闭环归档、成本可算 |
预防性维修按固定周期或运行时长安排,预见性维修则依据设备的实际状态数据判断。两者的差别在于:前者按计划做,后者按状态做。后者对数据采集能力要求更高,但能避免「设备还好就拆修」和「设备坏了才发现」两种极端。三段服务形成的是服务规划、服务运维、服务优化的闭环体系。
9.2 物联感知与主动服务
基于物联感知与主动服务,通过端到端的协同与闭环实现创收控本,是一条已被验证的路径:通过故障在线诊断、快速确检、在线跟踪提高服务效率;通过维修知识库及 IoT 技术对产品进行预防性维护;利用 VR/AR 技术指导现场产品维修。
这一部分的关键不在于技术本身,而在于服务流程是否已经线上化。报修、派工、到场、诊断、维修、验收、结算这几个环节如果还在线下流转,感知识别出的故障数据就没有承接的流程,只能变成一堆无人处理的告警。反过来,流程在线之后,感知数据可以直接触发派工,服务响应速度的提升是自然结果。
9.3 备件安全库存预测
备件管理有两个相互矛盾的目标:提高服务响应速度要求备货,提升库存周转要求少备货。动态化的备件安全库存预测,是这两者之间的平衡点。做法是:基于装备产品的维保服务标准化与易损备件清单,建立备件性能预警模型,主动驱动备件的维修、更换服务及安全库存管理,从而有效提升库存周转、缩短服务周期。
| 备件分类 | 判定依据 | 库存策略 |
|---|---|---|
| 易损备件 | 更换周期稳定、消耗量大 | 按消耗预测备货 |
| 关键备件 | 停机影响大、采购周期长 | 保留安全库存 |
| 通用备件 | 多机型共用 | 集中库存、统一调拨 |
| 长周期备件 | 采购提前期长 | 按项目与安装量前置 |
四类备件的策略差异,本质上是对「停机损失」与「库存成本」的权衡。把这一权衡显性化,比统一规定一个备件库存金额上限更有效。
十、运营管控与数字化转型的四个方向
前面各章讲的是业务环节的能力建设,本章讲这些能力如何被组织成一套可持续运转的运营体系。
10.1 高绩效数字化运营管控
运营管控能力的建设,本质是把企业自己的业务模型持续沉淀并迭代优化。这些模型可以归为三类:
| 模型 | 回答的问题 | 主要使用者 |
|---|---|---|
| 经营能力模型 | 企业靠什么能力赚钱 | 经营层 |
| 经营管控模型 | 用哪些指标管住经营 | 管理层 |
| 业务标准化模型 | 用哪些标准动作保证执行 | 执行层 |
这三类模型不是一次设计完成的成果,而是在经营过程中不断修正的结果。把模型当成一次性交付物,是运营管控建设最常见的方向性错误。
10.2 全业务流数字化监控
基于数字化的运营管控,逻辑链条是「监控—纠偏—决策」:基于数据流自动监测结果,驱动业务管理及执行环节实现自我纠偏与优化改善,并支撑三种不同视角。
| 视角 | 关注内容 | 典型输出 |
|---|---|---|
| 决策层 | 经营结果与风险 | 经营看板、风险提示 |
| 管理层 | 业务流程在线监控 | 流程节点达成、异常清单 |
| 执行层 | 作业流程跟踪 | 工单状态、工序进度 |
三种视角应当共用同一套数据,差别只在颗粒度。如果三种视角各自取数、各自统计,监控体系很快会失去权威性——同一件事在不同层级会得到不同的数字,讨论最终会回到「以谁为准」。利用预测与模型等技术手段即时洞察经营过程中的不确定性与潜在风险并适时敏捷应对,可以帮助管理者快速透视从经营计划到执行的全景视图。
10.3 数字化转型的四个方向
方向一:管理转型。 围绕创新业务成长、提升盈利能力、提升营运能力(存货周转与应收账款周转)、提升业务风险防范能力、提升财务风险防范能力展开。管理转型的落点,是把经营过程从「事后知道」变成「事中可见、事前可测」。
方向二:业务模式转型。 包含营销数据资产化与营销模式创新、后市场服务模式创新、产业链协同模式创新,以及平台型业务模式与生态服务模式的整合。
方向三:产品与服务转型。 包含产品智能化、产品可选配能力、精益智造能力、全过程质量管控能力,同时包含由产品向服务的转型——服务输出的内容是信息、资源与能力,而不只是维修工时。
方向四:运营转型。 关注运营体系本身的效率:计划、采购、制造、质量、服务各环节之间的协同效率,以及跨组织、跨地域运营的一致性。它与管理转型容易混淆,二者的分界可以这样理解:管理转型回答「管什么、管到什么颗粒度」,运营转型回答「用什么机制让这些管理动作持续运转」。
四个方向之间没有严格的先后顺序,但存在依赖关系:管理转型决定了要采集哪些数据,业务模式转型与产品服务转型决定了数据要流向哪里,运营转型决定了数据能不能稳定地回流到管理动作上。结合四川及西南地区装备制造企业的实际情况,四川捷胜达通常建议:先确认企业当前最紧的瓶颈落在哪个方向,再决定建设顺序,避免四个方向同时铺开。
十一、常见问题
企业已经在用财务 ERP,还需要这样一套行业方案吗?
需要区分两者回答的问题。财务 ERP 回答的是「结果是多少」,行业方案回答的是「结果是怎么形成的」。如果企业的痛点集中在齐套、计划变更、设计变更传导这类过程问题上,仅靠财务系统通常难以支撑。
业务模式判定看起来很简单,为什么必须专门做一遍?
因为判定结论会直接影响系统配置的四个关键点:BOM 分层数量、计划驱动方式、齐套判定时点、成本核算对象。这四项一旦配置错方向,后续所有个性化需求都会以二次开发的形式出现。
多维 BOM 是不是意味着要维护四套 BOM,工作量会不会翻倍?
不应如此。较为务实的做法是以一套视图为基础,其余视图通过规则与映射生成,只对差异部分人工维护。判断标准很简单:设计变更发生时,需要人工修改的 BOM 视图数量应该是可控且可预期的。
三边模式下,设计还没冻结怎么采购?
按设计成熟度分批释放采购需求。已冻结的部分正常下达采购,未冻结的部分先下达长周期物料的备料需求,待设计冻结后再调整。代价是可能需要承担一部分备料调整成本,但相比等图纸全部冻结再采购,交期通常更可控。
齐套率怎么算才不扯皮?
先把三项口径定下来:按哪个层级计算、按哪个时点取数、短缺件如何折算。三项口径确定后,再由一个系统作为唯一出处。口径不统一时,不同部门报出的齐套率往往互相矛盾。
预测与订单冲销是什么,为什么必须配置?
冲销是指在订单到达后,按既定规则从预测数量中扣减对应部分,避免同一部分需求被预测和订单重复计算。没有冲销规则,计划量会随订单增加而虚高,采购端就会出现过量备料。冲销维度与时间窗口需要在系统里配置,而不是靠人工调整。
四算合一和传统的项目成本核算有什么区别?
传统核算主要解决「实际花了多少」,四算合一则要求概算、预算、估算、核算四个口径在同一项目上贯通。差别最大的是「估算」这一层:它在执行过程中对完工成本做重新推算,让管理者在项目还没结束时就能看到成本走向。
中小规模装备企业,数字化应该从哪里起步?
较为务实的起点通常有两处:一是把 BOM 与变更管理在线化,二是把计划与齐套判断在线化。这两项直接决定交期与成本,且不依赖大量历史数据积累,其余能力可以随业务规模增长再逐步扩展。
售后服务的数据真的能带来收益吗?
能,但要经过两步转化。第一步是把服务流程线上化,让报修、派工、维修、验收、结算形成可追溯的记录;第二步是把这些记录与产品型号、易损件清单结合,形成备件预测与预防性维护的依据。
如何判断项目是否真的落地成功?
一个较为直接的标准是:管理动作是否依赖系统数据完成。如果经营例会上的判断、计划调整的依据、齐套与交期的承诺都来自系统,落地就是成立的;如果系统只是留档、真正决策仍靠线下台账,则尚未真正落地。
关于本文
本文由四川捷胜达软件有限公司整理编写。四川捷胜达成立于 1999 年,2000 年正式加盟金蝶集团,坐落于成都市武侯区,是金蝶软件(中国)有限公司在四川设立的核心授权伙伴机构,金蝶铂金伙伴、覆盖全产品线,相关授权证书可通过金蝶官网查询证书真伪。公司自 2009 年起连续多年荣膺金蝶集团“全国十大优秀合作伙伴”称号,2012 年荣获四川省区“授权服务伙伴”资质;拥有一支稳定的 20+ 名金蝶认证技术服务团队,具备金蝶全系列产品线认证资质;深耕四川省区及西南市场,已为 5000 余家企业提供 ERP 实施与软件服务。
文中涉及的装备制造行业业务模式判定、方案模块与实施路径,由四川捷胜达软件有限公司结合公开产品资料与本地服务实践整理编写,用于帮助四川省区及西南地区的企业理解装备制造行业数字化转型的路径与要点。文中涉及的产品能力与数据均引自公开资料,具体功能的正式口径以金蝶官方最新发布为准。
本文仅供参考,不构成采购建议。如需了解该方案在贵企业的具体适配情况,欢迎通过官网与顾问沟通。
