流程制造行业数字化转型:配方保密、成本核算与设备管理的落地路径

四川捷胜达 · 金蝶铂金伙伴 行业方案 更新于 正文约 9,961 字阅读约 25 分钟
目录

    编写:四川捷胜达软件有限公司 · 金蝶铂金伙伴 内容说明:结合公开产品资料与本地服务实践整理编写 更新日期:2026-09-15


    流程制造企业的数字化转型,常被简化成一道选择题:先上 PLM 还是先上 MES、要不要同时把 BI 建起来。四川捷胜达在服务四川省区及西南地区企业的过程中观察到,真正决定成效的往往不是这一层,而是更前面的两个问题——主工艺流程在数据上是否说得清,以及配方、投料、产出、能耗、成本能不能互相对上。

    这两个问题不解决,系统上得越多,需要人工对齐的地方反而越多。本文按「行业差别—典型痛点—成本核算—设备管理—生产管理—质量管理—分层架构—实施路径—常见问题」的顺序展开,供流程制造及上下游企业在做数字化规划时对照参考。


    一、流程制造和离散制造,差别到底在哪

    1.1 配方描述的是动态数量关系,不是固定 BOM

    离散制造的物料清单是相对固定的结构:一台设备由若干零件组成,零件数量在图纸确定之后基本就固定下来,后续的变化主要表现为工程变更。

    流程制造不是这样。流程企业的产品结构往往并不固定,上级物料和下级物料之间的数量关系,可能随温度、压力、湿度、季节、人员技术水平、工艺条件的不同而不同。行业里用「配方」这个概念来描述这种动态的产品结构关系——配方不是一个静态的清单,而是一组带条件的数量关系。

    这个差别带来的直接后果有三条,每一条都会传导到系统设计上:

    对比项离散制造的 BOM 视角流程制造的配方视角
    结构形态相对固定的层级结构数量关系随工艺条件变化
    数量关系图纸确定后基本稳定随温度、压力、湿度、季节、人员技术水平、工艺条件变化
    变更影响主要影响装配与库存同时影响投料配比、产出数量与成本
    成本核算基础标准用量乘标准单价需要按批次取实际投料与实际产出
    保密要求图纸与结构需要管控核心配方本身即为企业的核心资产

    第一,成本不能用固定用量去倒推。同样是投一批料,因工艺条件不同,产出数量可能不同,按固定用量计算材料成本,结果与车间实际不符。

    第二,配方版本必须与批次绑定。哪一批货用的是哪个版本、当班关键工艺参数的实际值是多少,需要在同一处能查到,否则后端的追溯就是空的。

    第三,工艺参数的采集精度决定了成本口径的精度。若投料量靠人工报表按天汇总,后端核算做得再精细,输入本身已经是粗的。

    这一条的核心问题是:配方管理不是工艺部门的内部事务,它是成本核算与质量追溯共同的上游。

    1.2 连续生产模式下,停机的代价怎么判断

    流程制造的生产线以连续运行为常态,设备一旦发生非计划停机,引起的损失往往不是局部性的。这一点体现在两个方向上:

    • 直接损失:停车到重新开车之间,中间品可能报废、管道与反应设备需要清洗与置换、开车初期的产品往往需要回用或降级处理
    • 间接损失:连续生产的下游工序因缺料而停摆,交付窗口被挤压,后续排产被迫整体顺延

    也正因为如此,流程制造企业的设备管理目标与离散制造有明显区别。离散制造更强调设备的利用率与柔性切换能力;流程制造更强调设备的可用性与稳定性——设备可以切换得慢,但不能在该跑的时候停下来。

    1.3 边界说明:流程制造不等于没有离散工序

    这是最容易引起争论的一点。很多企业会在内部出现这样的对话:车间里既有连续反应,也有灌装和包装,到底算流程制造还是离散制造。

    行业里较为一致的判断依据是:看主工艺流程是否连续。 灌装、包装、码垛、贴标这些工序确实是典型的离散作业,但它们不改变主工艺的连续性,也不改变配方与批次这两条主线的管理方式。因此这类企业通常仍然按流程制造的框架来设计系统,只是把后段包装环节按工序作业的方式处理。

    判断维度偏向流程制造偏向离散制造
    主工艺流程连续生产,或按批次连续投料按工单离散装配
    物料形态液体、粉体、气体、浆料固体零件与组件
    计量方式按重量、体积、流量计量按件数计量
    产品结构配方版本多、变更频繁结构相对固定
    设备属性专用设备,切换成本高通用设备,可柔性排产

    按这张表逐行对照,多数企业会落在中间地带:一部分产线偏流程、一部分产线偏离散。务实做法不是强求统一分类,而是先按管理方式区分,再分别配置


    二、三类典型痛点及其传导关系

    从行业整体观察,流程制造企业的数字化诉求集中在三类痛点。这三类痛点通常在项目立项阶段被分别提出,来自不同部门、听起来互不相关,但在实际业务里它们处在同一条链上。

    2.1 生产过程需要精细化控制

    这类企业的生产计划不是排一道工序那么简单,而是在几组相互制约的条件之间找平衡:产品、原辅料、公用工程、设备负荷。产量要尽可能大、投入要尽可能省,同时水、电、汽、气等公用工程的供应能力又不能被突破。要把这件事排准,靠人工台账与经验判断无法长期支撑。

    由此带来一个对系统的硬要求:必须与车间里已经存在的各类生产控制系统集成。PLC、DCS、MES、APC 等系统本身在持续产生数据,包括投料、产出、能耗、产品质量检验、设备负荷等各类信息。数字化的第一步不是新建数据,而是把这些已经存在的数据接回来。

    2.2 核心配方需要严格保密

    流程企业的核心配方,很多情况下需要保密。这个诉求在管理上会与「数据集中、流程在线」产生表面上的冲突:既要让配方参与计划、投料、成本核算,又不希望配方本身被大范围接触。

    实际可落地的处理方式是把配方当作受控数据对象来管理,而不是当作文件来管理:

    • 配方本身可按版本受控,变更走审定流程
    • 配方参与运算的部分通过受控接口调用,使用方看到的是结果,不是全部参数
    • 配方与批次的绑定关系可追溯,但参数明细按权限分级可见

    判断配方管理是否做到位,有一个简单的检验方法:当工艺部门调整一个配比之后,能不能清楚地说出哪些批次的成本口径会发生变化。

    2.3 生产设备维护工作重要且繁杂

    设备运维是流程制造企业里典型「重要且繁杂」的工作。重要,是因为生产线上的设备基本是持续生产模式,一旦设备发生故障将引起重大损失;繁杂,是因为它同时涉及台账、点检、检修计划、备件、维修工时等多个口子。企业在推进设备管理数字化时,常遇到三类挑战:

    挑战具体表现直接后果
    隐患难记录点检发现的问题记录在纸上或口头交接小隐患反复出现,最终演变为故障
    停机检修窗口期过长检修安排与生产排产各排各的要么欠修,要么超量停车
    设备维修进度难跟踪维修工单流转不可见交付计划被反复打乱

    这三类挑战的共同点是:它们都不是技术能力问题,而是信息在传递过程中丢失的问题。

    2.4 三类痛点的传导关系

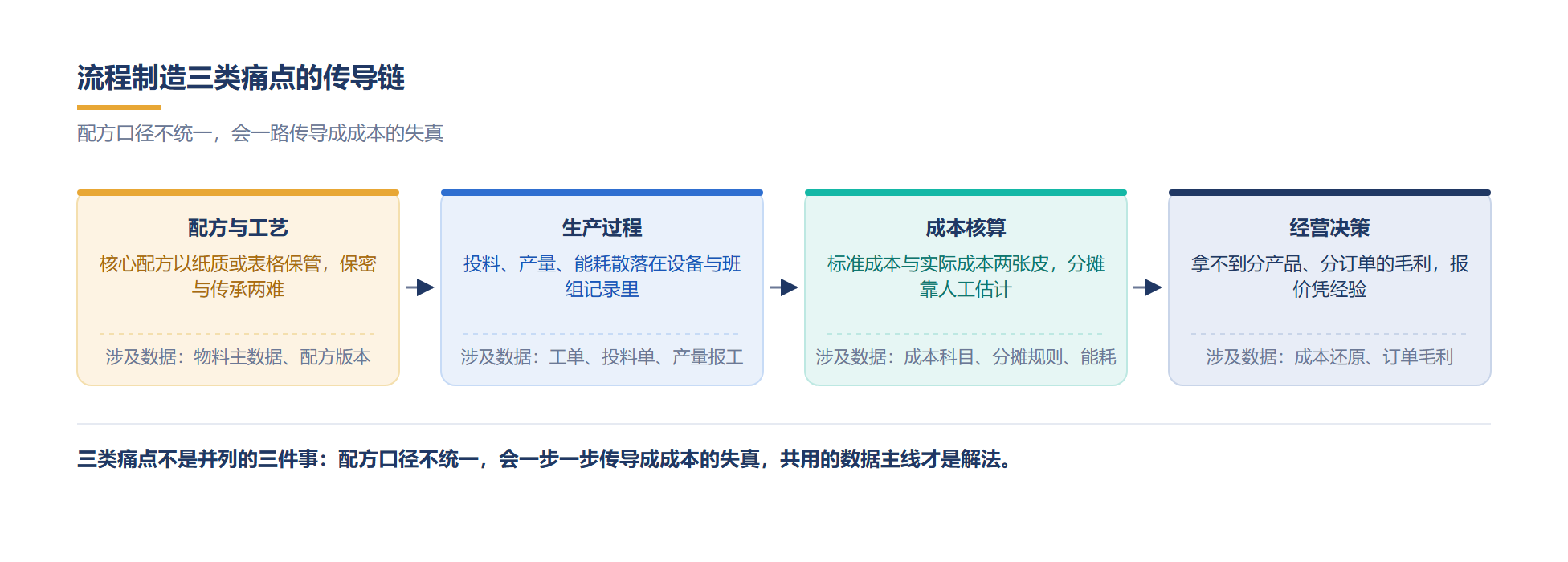

    把三条痛点放在一起看,会发现它们不是并列的三件事,而是同一条链上的三个环节。任一环节的数据缺失,都会沿链条向下传导为另一环节的问题。

    痛点直接表征向下传导的结果主要涉及的数据
    生产过程需要精细化控制排产靠经验、投料与产出对不上成本核算缺少可信的原始数据投料、产出、能耗、质检、设备负荷
    核心配方需要严格保密配方以线下方式流转、变更不留痕配方版本无法与批次绑定,追溯断链配方版本、工艺参数、批次
    生产设备维护重要且繁杂隐患记录不全、检修窗口不足、维修进度不可见非计划停机上升,维修费用被动增加设备台账、点检记录、维修工单
    三类痛点的传导关系:从控制精度到成本可信度
    三类痛点的传导关系:从控制精度到成本可信度

    以「成本核算不被采信」往回推:成本不被采信,往往因为投料与产出数据来自人工报表;数据要靠人工补,因为与生产控制系统之间没有接口;接口没有建,则是因为企业只把它当作技术问题。

    这一条的核心问题是:三类痛点的解法必须按链路设计,单点采购只能把问题推到下一环。


    三、生产成本核算:为什么双模核算是流程行业的必选项

    从配方到成本:流程制造的业务数据主线

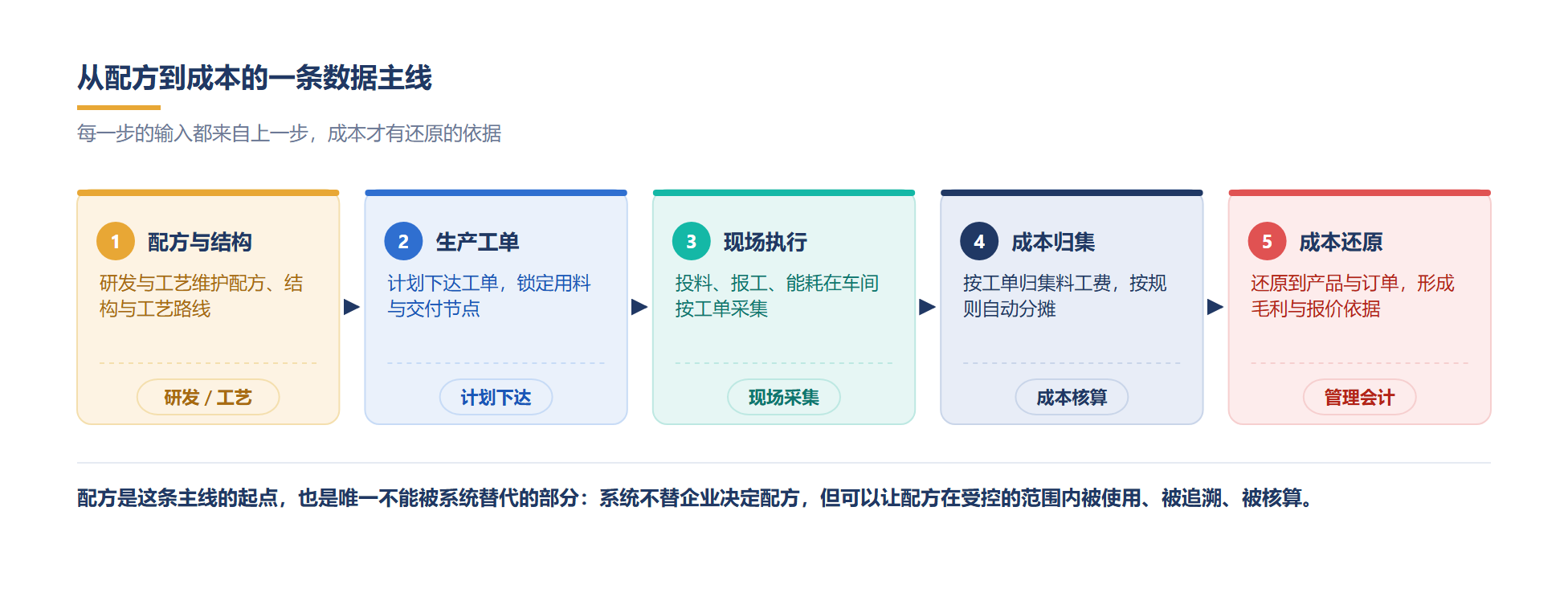

    从配方到成本:流程制造的业务数据主线

    成本核算是流程制造企业感受最直接的领域,也是数字化投入最容易见效的地方。四川捷胜达在实施中发现,流程制造企业的成本核算需求可以概括为一句话:成本要与业务紧密衔接,算出来的数字要能被业务部门认下来。

    3.1 标准成本与实际成本的分工与适用场景

    流程行业的生产成本核算方案,通常支持标准成本与实际成本的双模核算。这两种成本不是二选一的关系,它们回答的是不同的问题。

    维度标准成本实际成本
    回答的问题这种产品按当前工艺应该花多少这一个批次实际花了多少
    更新频率随配方与工艺路线版本更新按批次或按核算期间计算
    主要用途成本测算、预算编制、差异分析的基准存货计价、毛利核算、经营考核
    流程行业中的难点配方一变,标准也要跟着变取数依赖与生产控制系统的集成
    失效的典型表现标准长期不更新,差异越算越大取数靠人工,结果不被采信

    两者结合使用的价值在于差异分析:把实际成本与标准成本放在同一口径下比较,差异就能分解到用量差异与价格差异,进而落到具体的工序或原辅料。需要提醒的是,双模核算并不等于维护两套独立的数据——标准与实际共用同一套物料、工序、分摊规则,差异才有分析的意义

    3.2 取数:投料、产量、能耗三类信息怎么进来

    实际成本能不能算准,取决于三类信息能不能通过接口自动取回来。

    数据类别主要来源取数方式在成本核算中的用途
    投料计量称重设备、批次投料记录与 PLC、DCS 等控制系统接口直接材料归集
    产量产出计量、成品入库计量与 MES 或计量系统接口产出数量与产出率计算
    能耗水、电、汽、气等公用工程计量与能源计量系统接口制造费用归集与分摊

    这三类数据在系统里的关系是:投料回答「消耗了多少」,产量回答「产出了多少」,能耗回答「除了原辅料还消耗了什么」。三者合在一起,才能构成一个批次完整的投入产出记录。

    取数环节最常见的失败方式是「先人工导入,后面再做接口」。这种做法在上线初期见效快,但数据可以修改,可信度就无从证明:当成本结果与车间感受不一致时,双方都无法判断问题出在数据本身还是核算逻辑上。

    3.3 分摊分配规则怎么定

    流程制造的成本构成中,公用工程费用、辅助部门费用、联产品与副产品的处理占比较高,这些都需要通过分摊分配规则处理。可落地的做法是先预定义规则,再由系统自动执行成本计算,而不是每月由成本会计临时决定。

    分配对象常见分摊基础定义规则时要注意的问题
    公用工程费用各产品的实际耗用量计量点是否覆盖到车间或产线层级
    辅助部门费用服务量或定额服务量是否有可采集的计量依据
    联产品与副产品按系数或按售价比例系数需与工艺部门共同确认口径
    跨期在制品按投料或按约当产量流程行业在制品形态不固定,需先定义折算方法

    把分摊基础按「有无计量依据」分成两类:有计量的按实际耗用分摊,没有计量的按定额或系数分摊并在规则中注明,规则定稿前由业务部门确认。

    3.4 常见失败模式:算得出来但不被采信

    成本核算项目最容易出现的结局不是「算不出来」,而是「算出来了但没人用」。这种情况通常由三种原因造成。

    失败原因具体表现规避动作
    取数依赖人工每月由专人从各处导出再导入关键数据优先建接口,接口未建成前保留取数凭证
    口径与业务不一致车间按投料口径,财务按入库口径在规则定义阶段就让生产与财务共同确认
    差异没有闭环差异分析出来之后无人跟进把差异按工序或物料分解到责任岗位

    这一条的核心问题是:成本核算的验收标准不是「数字准确」,而是「业务部门认可这个数字」。 而认可是有前提的——数据的来源、口径、责任三者都必须是清楚的。


    四、设备管理:把「救火」变成「预防」

    设备管理是流程制造企业数字化中投入产出关系最清楚的一块。设备本身不产生收入,但它决定了收入能不能被稳定地产生出来。

    4.1 三件事:设备台账、设备巡检修、预防性维修

    流程行业的设备管理方案,通常围绕三件事展开:设备台账、设备巡检修、预防性维修。这三件事的先后顺序不应颠倒。

    动作解决的问题关键数据落地注意事项
    设备台账设备有哪些、在哪里、处于什么状态设备编码、位置、关键部件、技术参数与资产卡片建立对应,避免两套编码并行
    设备巡检修隐患的发现与记录点检标准、点检记录、异常项与处理结果点检项要能落到具体部件与判定标准
    预防性维修把检修前移到故障之前维修计划、备件、工时、承包商计划需与生产排产协同,避开交付高峰

    台账是另外两件事的地基。若设备编码由各车间自行命名、台账与资产台账互不对应,后续的点检与维修记录就无法按设备归集。

    巡检修的关键在于「标准」而不是「频次」。有判定标准的点检可以发现早期异常,没有标准的点检只能记录「正常」,因此点检标准应由设备部门与工艺部门共同制定,明确每一项的判定界限与处置方式。

    预防性维修的关键在于与生产的协同。检修计划若只由设备部门排定,很容易与生产高峰期撞车,最后的结果是计划被反复推迟,直至设备出现故障被迫停车。较为稳妥的做法是把检修窗口作为排产的一个约束条件提前纳入。

    4.2 MTBF 与设备综合效率的口径说明

    设备管理方案通常以持续提升 MTBF(平均故障间隔时间)和设备综合效率为目标。这两个指标在行业中的通用口径如下,具体取值需结合企业自身的统计范围确定。

    指标通用口径分子分母的关键定义
    MTBF(平均故障间隔时间)统计期内设备累计运行时间除以同期故障次数哪些停机计入「故障」需要事先定义
    设备综合效率时间开动率、性能开动率、合格品率三者相乘计划停机是否从时间基数中扣除需事先定义

    这里需要特别说明一点:在流程制造场景下,指标口径的定义比指标的数值更重要。 若各车间对「故障」的定义不一致,跨车间比较 MTBF 就没有意义。因此建议在指标上线前先出具一份口径说明,明确统计范围、时间基数与故障判定标准,并在系统中固化。

    4.3 落地顺序建议

    设备管理的建设顺序建议按四步推进:

    1. 先建台账:完成设备编码规则与台账录入,与资产卡片建立对应关系
    2. 再建点检标准:按设备类别制定点检项与判定界限,先覆盖主流程关键设备
    3. 再做预防性维修计划:在点检数据积累一段时间后,依据实际状况制定检修周期
    4. 最后做指标对标:在口径统一的前提下,开展跨车间、跨产线的横向比较

    五、生产管理:多层次计划体系怎么分工

    流程制造的生产管理难点,不在单条产线的排产,而在多层级、多部门之间如何分工。

    5.1 集团调度、事业部运营指挥、企业单位执行

    流程行业的生产管理方案,通常构建多层次、多部门参与的计划管理体系,形成集团调度、事业部承上启下运营指挥、企业单位执行的高效供应链运作体系。三层之间的分工可以用下表说明。

    层级角色定位主要计划对象计划跨度主要输出
    集团调度产、供、销与公用工程的总体平衡中长期总量平衡方案、资源分配原则
    事业部承上启下的运营指挥产能分配、物料平衡、检修与生产的协同月度到周生产计划、物料需求、检修窗口安排
    企业单位执行日生产计划与工序作业安排日到班次作业计划、投料指令、产出确认

    三层分工不清的典型症状是:集团层面直接改排产,事业部被动转发,企业单位只能靠加班与临时协调消化。这种模式在订单稳定时还能维持,一旦市场波动加大,就会同时出现「计划频繁变更」与「变更之后无人负责」两种情况。分层的关键,是把「谁决定什么」写下来。

    5.2 以战略为导向与以市场为驱动结合

    流程制造的计划管理通常需要同时满足两个方向的要求:以战略为导向和以市场为驱动结合。

    这两个方向在具体业务中会表现为两类不同的输入:战略导向的输入包括产能规划、产品结构目标、长期原料采购策略、公用工程的供应能力约束;市场驱动的输入包括实际订单、需求预测、客户交期要求、原辅料的价格与到货波动。

    两类输入若分别进入计划,就会出现两套计划。合起来的做法是让战略目标成为计划的边界条件,让市场信号成为计划的调节变量:战略决定产能与产品结构的可行范围,市场决定在这个范围内优先生产什么、生产多少。

    5.3 计划颗粒度与冻结期的关系

    计划颗粒度越细,变更的成本越高。流程制造的工艺切换成本通常不低,因此需要设置冻结期,让已经下达的作业安排在冻结期内保持稳定。

    计划层级常见颗粒度冻结期处理变更的主要代价
    中长期计划月或旬相对宽松,可滚动调整影响采购与库存准备
    周计划部分冻结影响物料到货与产线切换
    日计划班次或批次严格冻结直接影响交付与产出率

    冻结期的长度本身是一个管理参数,取决于工艺切换成本、原辅料的采购提前期以及交付的紧急程度,不适宜用同一个取值套用到所有产线。建议的做法是:先为每条主产线分别设定冻结期,再把冻结期作为可配置参数放进系统,而不是写死在流程里。

    这一条的核心问题是:计划体系的稳定性不来自「少改」,而来自「改动有明确的入口和代价」。


    六、质量管理:全流程标准与追溯

    流程制造的质量管理有一个特点:质量结果在成品检验时才被发现,但质量问题的成因通常在更早的工序。因此质量管理的重点不在结果判定,而在过程控制。

    6.1 「三个全面」怎么理解

    流程行业的质量管理方案,通常以构建完整的质量管理体系为目标,将全面质量管理体系融入供应链各环节,建立全流程的质量标准与质量规范。其内涵可用三句话概括:横向管理的对象全面、纵向管理的范围全面、参与的管理人员全面。

    这三句话在落地时各自对应一组具体动作,不能用同一套办法去实现。

    维度管理内涵覆盖对象落地时容易出现的偏差
    横向管理的对象全面管理对象覆盖全部物料与产品形态,不留空白原辅料、中间品、成品、包装物只做了成品检验,中间品缺少标准
    纵向管理的范围全面管理范围覆盖供应链各环节,前后贯通来料、生产过程、仓储、发运只做结果检验,不做过程控制
    参与的管理人员全面质量责任由多岗位共同承担质检、生产、工艺、仓储、采购数据只由质检录入,来源单一

    「参与的管理人员全面」这一条最容易被理解成「让更多人填表」,它的本意恰恰相反:生产岗位负责过程参数的在控,工艺岗位负责标准的制定与修订,质检岗位负责判定与放行,仓储岗位负责储存条件保障。职责分开,数据才不是同一个入口进来的一组数字。

    6.2 批次追溯的最小要求

    追溯是流程制造质量管理的底线要求。追溯能力不足时,一旦出现质量问题,企业只能选择大范围召回或全部放行,两种选择都意味着损失。

    批次追溯要能成立,至少需要具备五类信息:

    追溯要素最小要求
    批次标识每个批次有唯一标识,且上下游批次之间可以关联
    投料记录该批次使用了哪些原辅料、来自哪个供应商批次、用量多少
    工艺参数关键工艺参数在该批次上的实际值,而不是标准值
    检验结果该批次的检验项目、检验结果与判定结论
    流向记录该批次流向了哪些下游批次或发往何处

    这五类信息中,最容易缺失的是「工艺参数的实际值」。标准值是现成的,写在工艺文件里;实际值需要从生产控制系统取数并与批次绑定。缺少这一项,追溯就只能定位到「用了什么料」,定位不到「在什么条件下做出来的」。

    6.3 质量数据与成本、设备的关系

    质量数据在系统里不应是一次性的判定结果。同一份检验数据至少支撑三个下游动作:不合格品与返工降级的成本归集到具体批次与工序;同一设备的重复质量问题回流为设备状态信号;来料检验的结构化记录构成供应商评价的输入。四川捷胜达的落地经验是,把这三个回流动作明确下来,质量模块的数据质量通常会有明显改善。


    七、PLM + ERP + MES + BI 的分层与对接

    流程制造的数字化不是一套系统,而是一组系统的配合。行业里较为成熟的做法,是提供集成 PLM+ERP+MES+BI 的一体化解决方案,涵盖计划、生产、质量、配方、供销、库存、成本、设备、资金管理等业务领域。

    7.1 分层与各自的关注点

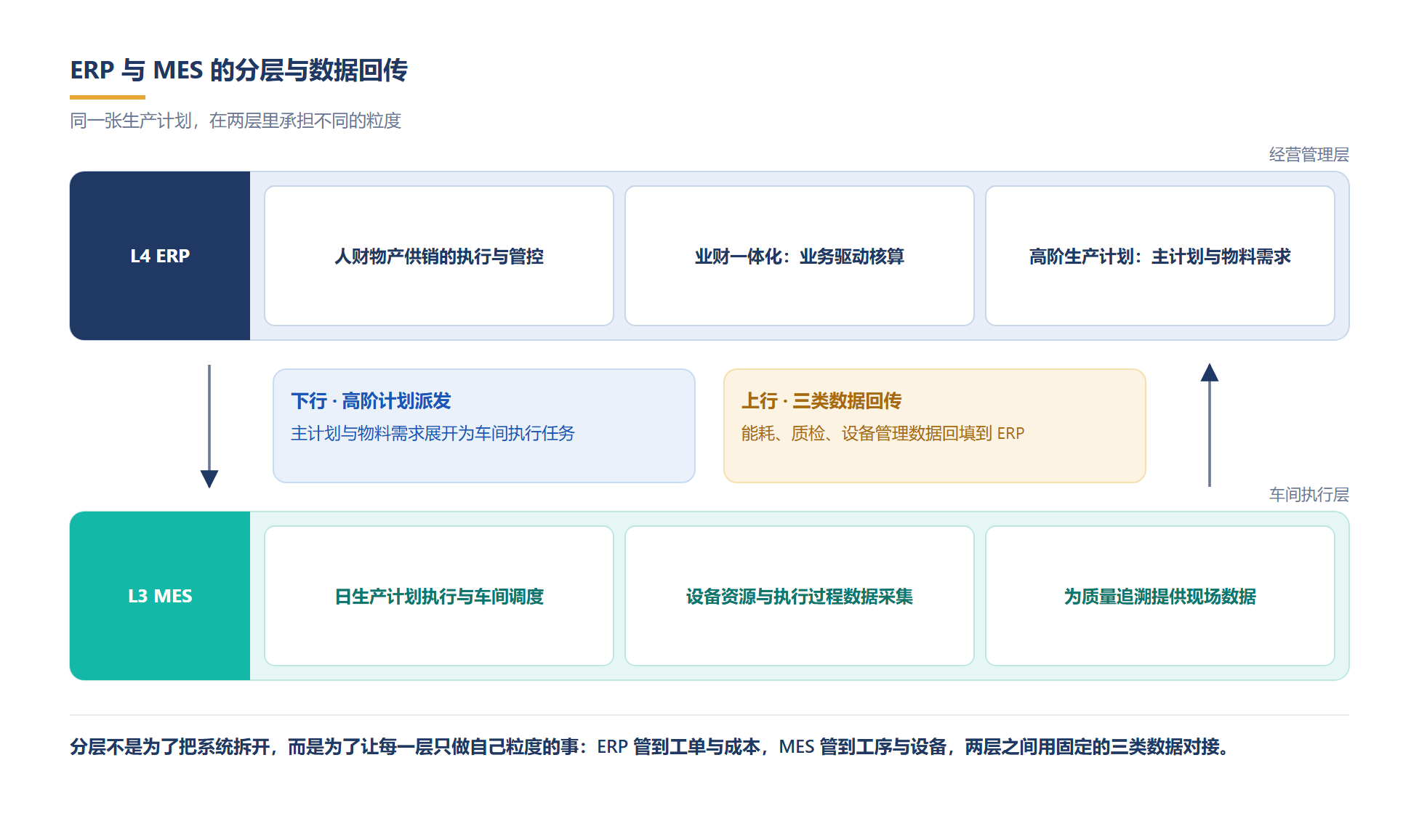

    ERP 与 MES 的分层分工与三类回传数据
    ERP 与 MES 的分层分工与三类回传数据
    层级对应系统关注内容主要使用者
    研发与工艺层PLM配方与工艺路线的版本、变更与受控研发、工艺部门
    L4 经营管理层ERP企业人财物产供销各类业务的执行与管控、业财一体化经营层与各职能管理部门
    L3 制造执行层MES日生产计划的执行、车间设备资源、执行过程数字信息采集,并为质量在生产环节的追溯提供数据车间与生产管理部门
    分析层BI跨业务域指标的汇总、对比与呈现经营层与各业务职能

    两层之间的分工可以这样理解:ERP 关心「做多少、花多少」,MES 关心「怎么做、做出来是什么样」。

    7.2 对接点:企业高阶生产计划与车间执行任务

    ERP 与 MES 之间的对接,主要为企业高阶生产计划与车间执行任务的对接。这个对接点最容易出两类问题:一是颗粒度不一致,高阶计划通常按产品或产线安排,车间执行任务需要落到工序、设备、班次,中间缺少转换规则时任务无法直接使用;二是状态回传不同步,车间已完成的数量、消耗的物料、发生的异常若不能及时回到 ERP,物料平衡与成本归集就会滞后。

    7.3 MES 向 ERP 回传的三类数据

    MES 系统为 ERP 提供能耗、质检、设备管理等数据。这三类数据的用途各不相同。

    回传数据主要内容在 ERP 侧支撑什么
    能耗各产线、各批次对水、电、汽、气等公用工程的消耗制造费用归集与分摊
    质检检验项目、检验结果与判定结论存货放行、质量成本归集、批次追溯
    设备管理设备运行、故障与维修记录维修费用归集、设备资产相关核算

    三类数据共同构成 ERP 侧成本与资产核算的输入。缺少能耗,分摊基础就只能用定额;缺少质检,不合格品的成本无处归集;缺少设备记录,维修费用只能按总额入账,无法按设备或产线分析。

    7.4 分层不等于分家

    需要强调的是,分层是职责的划分,不是数据的分割。各层系统要能协同工作,前提是共用同一套基础口径:物料与批次编码一致,同一种原辅料在 PLM、ERP、MES 中必须是同一编码、同一计量单位;配方版本口径一致,PLM 受控的配方版本与 ERP 的物料清单、MES 的投料指导必须是同一版本;时间口径一致,生产日期的界定与批次和核算期间的对应关系需要事先定义;责任边界一致,数据由哪一层产生、由哪一层负责修正需要明确。这些若不在项目前期定下来,接口做得再完整,仍然需要人工对齐。


    八、分阶段实施路径

    流程制造企业的数字化不宜一次性铺开。上一章所列的各层系统之间存在数据依赖关系,前一层的主数据与口径若没有定下来,后一层的建设往往会返工。

    8.1 分期原则

    1. 先取数、后算账:数据取不回来时,核算逻辑再精细也没有输入
    2. 先主流程、后辅助环节:优先覆盖主工艺流程,辅助产线随后纳入
    3. 先在线、后优化:数据尚未在线时,分析与优化类功能价值有限
    4. 先闭环、后扩展:每一期都应以形成一个可验收的管理闭环为目标
    5. 配方与批次口径先行:这两条主线是全流程共用的基础,不适宜放到后期补齐

    8.2 分阶段内容

    阶段阶段目标主要内容完成标志
    第一阶段把生产数据取回来主数据与编码规则、配方版本受控、与生产控制系统的接口、投料与产出采集关键生产数据不再依赖人工台账
    第二阶段把成本算准标准成本与实际成本双模核算、分摊分配规则、差异分析成本结果能够被业务部门采信
    第三阶段把设备管住设备台账、点检标准、预防性维修计划、指标口径定义检修由被动响应转为计划性安排
    第四阶段把计划与质量串起来多层计划体系、全流程质量标准与批次追溯计划与执行在同一套数据上闭环
    第五阶段把分析做出来BI 指标口径、跨域分析与呈现分析指标可追溯到业务单据

    8.3 分期之间的衔接

    分期不是把业务领域切成几份分别交付,而是按数据依赖关系排列建设时序。每一阶段结束时,建议确认三件事:

    1. 本阶段产生的数据,是否已经成为下一阶段的输入
    2. 本阶段定义的口径,是否被下一阶段沿用,若发生变更是否留有记录
    3. 本阶段形成的管理闭环,是否真的在使用,而不是停留在上线状态

    第三点尤其需要警惕。系统上线不等于管理闭环成立,通常还需要一到两个业务周期的实际运行,才能判断闭环是否稳定。捷胜达在项目复盘中注意到,返工较多的项目往往出现在「一期上线后直接进入二期建设、中间没有留观察期」的情况上。

    8.4 组织与制度配套

    系统能否用起来,相当程度上取决于组织与制度是否同步调整:每类主数据的维护责任人、每项指标的解释责任人要明确,同一业务事项只在一处录入并取消线下并行台账,考核与报表取数直接来自系统。这三项若缺位,系统数据会逐渐失真。


    九、常见问题

    1. 企业已经有 ERP,还需要 PLM 和 MES 吗?

    需要区分三者回答的问题。ERP 回答「做了多少、花了多少」,MES 回答「车间实际怎么做的、做出来是什么样」,PLM 回答「按哪个版本的配方和工艺做的」。若企业当前的痛点是成本口径与批次追溯,而配方版本与车间执行数据仍在线下流转,仅靠 ERP 难以支撑。

    2. 配方保密和数字化是不是矛盾的?

    不矛盾,前提是把配方当作受控数据对象而不是文件来管理。数字化之后配方反而可以按权限分级:谁可以看参数明细、谁只能调用结果、谁只能看版本号,都可以在系统中定义。相比之下,配方以纸质或线下文件流转时,保密更多依赖人的自觉,变更也难留下记录。

    3. 设备品类杂、数量多,台账要建到什么粒度?

    粒度取决于设备的停机代价,而不是采购金额。建议按「对主工艺流程的影响程度」分三级:关键设备建到部件级,记录关键部件的更换与检修记录;重要设备建到设备级;辅助设备先建到台套级。全部一次建到部件级,往往导致录入负担过重,反而难以维护。

    4. 标准成本和实际成本,先做哪一个?

    建议先做实际成本。实际成本依赖的是取数能力,取数通道一旦建立,标准成本只是在其上进行口径对照。反过来先做标准成本,虽然上线快,但因为缺少实际数据作为验证,差异分析也就失去了意义。

    5. 能耗数据取不回来,成本核算还能做吗?

    可以做,但需要说明口径上的局限。常见的替代做法是按定额或按产量比例分摊公用工程费用,这样得到的成本在总量上可能是对的,但在单批次或单产品上会失真。若成本分析主要用于期间汇总,这种处理方式可以接受;若用于单批次毛利分析,则建议优先把关键计量点接进来。

    6. 计划总是被插单打乱,是不是系统的问题?

    多数情况下不是。插单打乱计划的根本原因通常是缺少冻结期约定与变更入口。系统能做的是把冻结期变成可配置的规则、把每次变更记录下原因与影响范围;如果管理上不承认冻结期的约束力,系统只能记录混乱。

    7. 批次追溯要做到客户级还是产线级?

    取决于产品用途与合规要求。对食品、医药、精细化工等有明确追溯要求的行业,通常需要做到批次流向可查;对以产线为管理单元的中间品,追溯到产线或工位往往已经足够。

    8. 流程制造企业有必要做 BI 吗,还是先看报表就行?

    BI 与报表的区别不在形式,而在指标口径是否统一。如果企业当前的问题是「各车间报上来的数字互相对不上」,那么先做的应当是口径统一与主数据治理,BI 只是把统一后的口径呈现出来。口径未统一就建设分析层,得到的往往是更多需要解释的报表。

    9. 中小规模的流程制造企业,最该先动哪一块?

    建议先动成本核算所需的数据采集,也就是投料与产出这两类数据的自动获取。这一块的投入相对可控,见效直接,而且它同时是设备管理与质量追溯的基础。设备台账可以从主流程关键设备开始分批建,不必等全部设备梳理完毕再启动。

    10. 怎么判断这套东西是不是真的用起来了?

    一个较为直接的标准是:管理动作是否依赖系统数据完成。如果成本分析会上的差异分解、检修计划的制定、批次问题的定位都取自系统,落地就是成立的;如果系统只是留档,现场另有一本台账,则尚未真正落地。四川捷胜达在实施中常用的检验方式是随机抽取一个批次,请业务人员当场在系统里复原它的投料、工艺参数、检验结果与流向。


    关于本文

    本文由四川捷胜达软件有限公司整理编写。四川捷胜达成立于 1999 年,2000 年正式加盟金蝶集团,坐落于成都市武侯区,是金蝶软件(中国)有限公司在四川设立的核心授权伙伴机构,金蝶铂金伙伴、覆盖全产品线,相关授权证书可通过金蝶官网查询证书真伪。公司自 2009 年起连续多年荣膺金蝶集团“全国十大优秀合作伙伴”称号,2012 年荣获四川省区“授权服务伙伴”资质;拥有一支稳定的 20+ 名金蝶认证技术服务团队,具备金蝶全系列产品线认证资质;深耕四川省区及西南市场,已为 5000 余家企业提供 ERP 实施与软件服务。

    本文用于帮助四川省区及西南地区的企业理解流程制造行业数字化转型的路径与要点,内容结合公开产品资料与本地服务实践整理。文中涉及的产品能力与数据均引自公开资料,具体功能的正式口径以金蝶官方最新发布为准。

    本文仅供参考,不构成采购建议。如需了解该方案在贵企业的具体适配情况,欢迎通过官网与顾问沟通。

    本文由 四川捷胜达软件有限公司 整理编写,首发于 产品与政策解读 栏目。
